يمكن إرجاع ما يقارب 40% من حالات فشل التشغيل في المراحل اللاحقة لمحطات خلط الخرسانة إلى أخطاء أثناء مرحلة التركيب. على عكس المعدات الهندسية العادية، تُعد محطة خلط الخرسانة نظامًا متكاملًا يجمع بين الهيكل الفولاذي، ونظام النقل الميكانيكي، وأجهزة استشعار القياس، والأنظمة الهوائية والهيدروليكية، والتحكم الكهربائي. وتؤثر جودة التركيب بشكل مباشر على عمر المحطة، ودقة القياس، وتكاليف الصيانة. لا يقتصر التركيب الاحترافي على التجميع وفقًا للرسومات فحسب، بل يتبع مبادئ "الدقة أولًا، من الثبات إلى الحركة، والتحقق خطوة بخطوة"، مما يضمن التحكم الدقيق في العملية عند كل مرحلة حرجة. تتكون عملية تركيب محطة خلط الخرسانة القياسية عادةً من خمس مراحل أساسية: بناء الأساسات ووضع الأجزاء المدمجة، ورفع الهيكل الرئيسي وتحديد موضعه، وتجميع أنظمة النقل والقياس، ووضع الأعمال المخفية مثل الأنظمة الهوائية وأنظمة التشحيم والأنظمة الكهربائية، والتشغيل التدريجي واختبار الوصلات وقبولها.

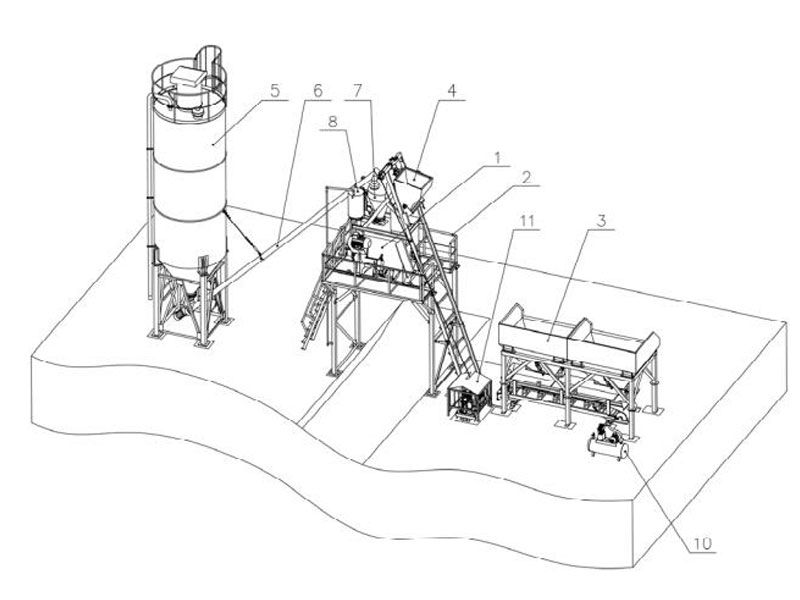

دليل تركيب محطة خلط الخرسانة

يُعد بناء الأساسات وتحديد موضع الأجزاء المدمجة المعيار الأساسي لتركيب المعدات بأكملها، وهما أيضًا الجانبان الأكثر عرضة للإغفال. تركز العديد من المشاريع على قوة الخرسانة فقط، متجاهلةً استواء سطح الأساس والأخطاء الموضعية النسبية للأجزاء المدمجة. إذا تجاوز انحراف ارتفاع أساس الصومعة وقاعدة الوحدة الرئيسية وأرجل دعم الناقل 2 مم، فسيتولد إجهاد داخلي بعد تركيب الهيكل الفولاذي، مما قد يؤدي إلى تشقق اللحام وتشوه الدعامات أثناء التشغيل طويل الأمد. تتمثل الممارسة المهنية في إجراء تسوية ثانية بعد صب الأساس، وإعادة قياس كل مجموعة من الأجزاء المدمجة نقطة بنقطة باستخدام ميزان تسوية، مع تحديد نقاط مراقبة الهبوط في الزوايا الأربع للصومعة. يجب تسجيل بيانات الهبوط قبل التركيب وبعد التحميل الثقيل لضمان قدرة تحمل موحدة للأساس.



يجب أن يتبع تركيب الهيكل الرئيسي التسلسل المنطقي "الأطراف الثابتة أولاً، ثم الأطراف الحرة". أعطِ الأولوية لتركيب الهياكل الرئيسية الثابتة مثل صوامع المساحيق والهيكل الفولاذي للمبنى الرئيسي. بعد معايرة الاستقامة وإحكام ربط مسامير التثبيت، يتم تركيب مكونات التوصيل مثل آلات خلط الركام وممرات السيور الناقلة بالتتابع. تُعدّ دقة تركيب قاعدة الوحدة الرئيسية بالغة الأهمية؛ إذ يجب معايرتها في اتجاهين متعامدين باستخدام ميزان تسوية لضمان استواء القاعدة بحيث لا يتجاوز 1 مم/م. بعد تركيب عمود الخلط، ينبغي إعادة قياس محورية العمود بشكل منفصل لمنع التلف المبكر لمانع التسرب الطرفي للعمود نتيجة التآكل غير المتساوي. تعاني العديد من محطات خلط الخرسانة من تسرب متكرر للمونة وضوضاء غير طبيعية في المحامل لاحقًا، ويعود السبب الرئيسي لذلك إلى إهمال الانحرافات الطفيفة أثناء تركيب الوحدة الرئيسية.

يكمن جوهر تركيب أنظمة النقل والقياس في المعايرة المسبقة للتوازن الديناميكي. عند تركيب ناقلات لولبية، يجب التحكم بدقة في محورية طرفي المدخل والمخرج. لا يمكن تعويض الأخطاء عن طريق توصيل الحواف قسرًا؛ وإلا سيتعرض عمود التعليق المركزي لتآكل غير طبيعي نتيجة القوة الشعاعية. بالنسبة للناقلات الشريطية، بالإضافة إلى محاذاة الإطار التقليدية، يجب إجراء محاذاة بدون حمل بعد تركيب جميع البكرات. يتضمن ذلك ضبط توازي البكرات الأمامية والخلفية وزاوية البكرات الوسيطة لضمان عدم انحراف الحزام في حالتي عدم التحميل ونصف التحميل. يتطلب نظام القياس معايرة مسبقة للضغط ومعايرة نقطة الصفر للمستشعر في حالة عدم التحميل لضمان خلو جسم الميزان من أي انحشار إضافي وتوزيع القوة بالتساوي. إذا تُركت هذه الخطوة إلى ما بعد تغذية المواد، فستعاني دقة القياس من انحراف منهجي.

تُعد أنظمة الهواء المضغوط والتشحيم والكهرباء أعمالًا مخفية، وتؤثر جودة تركيبها بشكل مباشر على تكاليف التشغيل والصيانة. بعد تركيب خط أنابيب الهواء، يجب إجراء اختبار ضغط. يجب ألا يتجاوز انخفاض الضغط 0.05 ميجا باسكال بعد 30 دقيقة من التشغيل عند الضغط المقنن لاعتبار النظام مؤهلًا. يمنع هذا حدوث دورات تشغيل وإيقاف متكررة لضاغط الهواء نتيجة لتسرب الهواء لاحقًا. بالنسبة لخطوط أنابيب التشحيم المركزية، يجب تصريف الشحم نقطة بنقطة بعد التعبئة لضمان تدفق الشحم الزائد من كل نقطة تشحيم ومنع التشغيل الجاف الناتج عن انسداد الأنابيب. أما بالنسبة للمكونات الكهربائية، فيُرجى التركيز على اختبار مقاومة التأريض واستخدام الأسلاك المحمية. يجب مدّ خطوط إشارات المستشعرات وخطوط الطاقة بشكل منفصل لتقليل تداخل الإشارات.

أخيرًا، يجب أن تلتزم مرحلة التشغيل التجريبي بمبدأ "الاختبار التدريجي، ثم التشغيل التجريبي المتكامل": أولًا، يتم اختبار الوحدات الفردية بدون حمولة، ثم اختبار كل نظام مع المواد، وأخيرًا، يتم تحقيق الإنتاج المتكامل لمحطة خلط الخرسانة بأكملها. يجب تسجيل معايير التشغيل في كل خطوة، والانتقال إلى الخطوة التالية فقط بعد التأكد من عدم وجود أي خلل في الخطوة السابقة. هذه الطريقة تُسهّل تحديد المشكلات مقارنةً بتشغيل المحطة بأكملها دفعة واحدة.

باختصار، إن تركيب محطة خلط الخرسانة ليس مجرد عملية تجميع بسيطة، بل هو نقطة انطلاق دورة حياة المعدات بأكملها. إن تطبيق التحكم الدقيق والتحقق من العمليات خلال مرحلة التركيب يُرسي أساسًا متينًا لإنتاج فعال طويل الأمد.

اتصل بنا الآن











LATEST PRODUCTS

  • محطة خلط الخرسانة HZS180

    تعتبر محطة خلط الخرسانة HZS180 حلاً متعدد الاستخدامات وفعالًا لمشاريع البناء الكبيرة التي تتطلب حجمًا كبيرًا من إنتاج الخرسانة عالية الجودة.

  • محطة خلط الخرسانة HZS75

    محطة خلط الخرسانة HZS75 هي عبارة عن محطة خلط خرسانية ثابتة متوسطة الحجم بسعة 75 متر مكعب في الساعة.

  • محطة خلط الخرسانة HZS35

    محطة خلط الخرسانة HZS35 عبارة عن محطة خلط خرسانية صغيرة الحجم ومضغوطة ومناسبة لمشاريع البناء الصغيرة.

  • محطة خلط الخرسانة HZS25

    محطة خلط الخرسانة HZS25 هي محطة خلط خرسانية صغيرة رائجة البيع بسعة خلط 25 م 3 / ساعة.

  • محطة خلط الخرسانة HZS50

    تم تصميم محطة خلط الخرسانة HZS50 لتحقيق إنتاجية وكفاءة عالية، مما يجعلها مثالية للمشاريع التي تتطلب قدرة إنتاجية أعلى.

  • محطة خلط الخرسانة HZS60

    محطة خلط الخرسانة HZS60 عبارة عن محطة خلط متوسطة الحجم مناسبة لمشاريع البناء المتوسطة.
